Лучший фундамент при высоких грунтовых водах: плита или сваи - как выбрать

Лучший фундамент при высоких грунтовых водах: плита или сваи - как выбрать сен, 9 2025

Высокий уровень грунтовых вод - не приговор, но и не место для экспериментов. Ошибка в фундаменте оборачивается трещинами, влажным полом и вечной борьбой с плесенью. Здесь нет волшебной кнопки: чаще всего работает либо плита на грунте (УШП/монолит), либо свайно-ростверковая система. А ещё - грамотная гидроизоляция, дренаж там, где есть куда сбрасывать воду, и здравый расчёт. Я так строю сам и советую заказчикам. И да, тёплая плита - это тот случай, когда кот Мурзик сразу выбирает любимое место в доме.

Коротко: что лучше при высоких грунтовых водах

Если читать некогда - вот сухой остаток, чтобы выбрать фундамент при высоких грунтовых водах без лотереи.

  • Рабочие типы - монолитная плита на грунте (УШП/плита с утеплением) и свайно-ростверковый фундамент (винтовые или буронабивные сваи с высоким ростверком).
  • Подвалы и заглублённые помещения почти всегда лишние и дорогие: белая ванна/«короб» с гидроизоляцией съест бюджет, а риск протечек останется.
  • Классическая мелкозаглублённая лента - только на непучинистых песках, с отводом воды. На суглинках/глинах при высоком УГВ - нежелательна.
  • Дренаж делаем, если есть гарантированный сброс: уклон в ливнёвку/кювет/водоприёмник. Нет сброса - ставим приямок с насосом и резервным питанием, либо отказываемся от дренажа.
  • Обязательны: капиллярный разрыв под основанием (щебень+геотекстиль), надёжная гидроизоляция, утепление отмостки, вентиляция подполья (если-ростверк).

Диагностика участка: как понять, что можно строить

Прежде чем спорить «плита или сваи», проверьте три вещи: грунт, уровень воды и морозное пучение. Это 80% правильного решения.

1) Как проверить УГВ быстро и по уму

  • Сезон: наивысший уровень - весна/осень. Летний замер почти всегда занижен.
  • Простая разведка: пробурите ручным буром 2-3 точки до 2-3 м. Смотрите, на какой отметке стоит вода через сутки.
  • Кольцевая разведка: выкопайте шурф 1,5-2 м, поставьте трубу с перфорацией и заглушкой, следите за уровнем неделю.
  • Спросите соседей, когда у них «плывёт» котлован и на сколько. Это довольно точный «датчик» района.

2) Определяем грунт и пучение

  • Песок крупный/средний - непучинистый, дренирует воду. Лента с подушкой возможна.
  • Суглинки/глины - пучинистые. Тут плита или сваи. Лента - риск.
  • Торф/илистые грунты - слабые, просадочные. Чаще сваи до плотного слоя или замена грунта.

3) Глубина промерзания и отметки

  • Берите региональную глубину промерзания (для средней полосы России часто 1,2-1,8 м). Сравните с УГВ и грунтом.
  • Если вода стоит выше подошвы будущего фундамента - рассчитывайте на гидроизоляцию и/или дренаж. Если воды много и нет сброса - лучше сваи.

Быстрый «дерево-решатель»

  1. УГВ выше 1 м от поверхности и грунт пучинистый? - Сваи + высокий ростверк или утеплённая плита на поднятой отметке с мощной подсыпкой.
  2. УГВ ниже 1,5-2 м, пески, есть уклон/сброс? - Допустима мелкозаглублённая лента с дренажом, но плита надёжнее.
  3. Торф/насыпи, слабые грунты? - Сваи до несущего слоя (буронабивные/винтовые) или замена грунта под плитой.
  4. Нужен тёплый первый этаж и тёплые полы? - Плита (УШП) с XPS.
  5. Нужны минимальные земляные работы зимой? - Винтовые сваи с оцинковкой + ростверк.
СП 22.13330.2016 «Основания зданий и сооружений»: «При назначении фундаментов следует учитывать уровень подземных вод и возможные изменения его во времени; при залегании уровня выше подошвы фундамента предусматривают мероприятия по дренажу и гидроизоляции».
Рабочие решения и пошаговые схемы

Рабочие решения и пошаговые схемы

Два базовых пути: плита или сваи. Ниже - как их сделать так, чтобы дом стоял и не «плавал».

1) Утеплённая плита (УШП/монолит на грунте)

Подходит, если можно поднять отметку дома, сделать капиллярный разрыв, и при необходимости организовать дренаж/приямок. Плюс - тёплый пол, единая монолитная «лодка», минимум швов.

  1. Срезаем растительный слой. Поднимаем площадку на 0,3-0,8 м песком/ПГС слоями по 15-20 см с трамбовкой (плотность 0,95 Проктора).
  2. Геотекстиль 200-250 г/м² на грунт, потом 15-20 см щебня фр. 20-40 мм - это капиллярный разрыв.
  3. Плёнка-пароизоляция 200 мкм или ПВХ/EPDM-мембрана под плитой (швы внахлёст 15-20 см, проклейка).
  4. Теплоизоляция: XPS 200-300 кПа, 100-200 мм по площади и 150-200 мм по кромке. Без мостиков холода. Буртики под рёбра плиты - из XPS высокой прочности.
  5. Армирование: две сетки A500C 12 мм (или по расчёту), рёбра жёсткости под несущие стены.
  6. Заливка бетоном B22.5-B25 с водонепроницаемостью W6-W10, морозостойкость F150-F200. Вибрация и уход за бетоном 7 суток.
  7. Отмостка тёплая: XPS 50-100 мм + бетон/плитка с уклоном от дома. Ливнёвка обязательно.

Критично: герметичность ввода коммуникаций (гильзы + герметики), гидрошпонки в местах деформационных швов, отсутствие «колодцев» под плитой. На стыках плёнки - проклейка бутил-лентой.

Когда плита не лучший вариант? Если УГВ стоит на уровне поверхности, сброса нет, а подъём участка невозможен - будет «лодка под давлением». Тогда подумайте о сваях.

2) Свайно-ростверковый фундамент

Выносит ростверк выше мокрой зоны, уменьшая контакт с водой и пучением. Хорош для торфов, пучинистых глин и там, где котлован заливать водой.

  • Винтовые сваи - быстрый монтаж (1-3 дня), сразу ростверк, минимум земляных работ. Берите горячее цинкование, контролируйте крутящий момент (паспорт), не ставьте в агрессивные торфяники без защиты.
  • Буронабивные - сверлим до несущего слоя, обсадка, песчано-щебёночная подушка, каркас и бетон W6-W10. Чуть дольше, но нет коррозии.

Ростверк: высоко над грунтом (20-40 см), чтобы пучение не толкало его. Между грунтом и ростверком - зазор/вентиляция. Закрыть цоколём можно, но оставьте продухи и не «глушите» вентиляцию. Для «тёплого пола» делайте утеплённую черновую плиту по лагам/балкам поверх ростверка или монолит по несъёмной опалубке.

Детали, без которых нельзя

  • Антикоррозионная защита винтовых свай (горячий цинк, полимер, «жилет» из битум-полимерной мастики в агрессивных грунтах).
  • Контроль геологии «на месте»: если на проектной отметке «кисель», удлиняем сваи до плотного слоя; не попали в несущий слой - не экономим, переделываем.
  • Обвязка: металлический или железобетонный ростверк. Деревянную обвязку - только для лёгких каркасников и с проветриваемым подпольем.

3) Дренаж, водоотвод, гидроизоляция

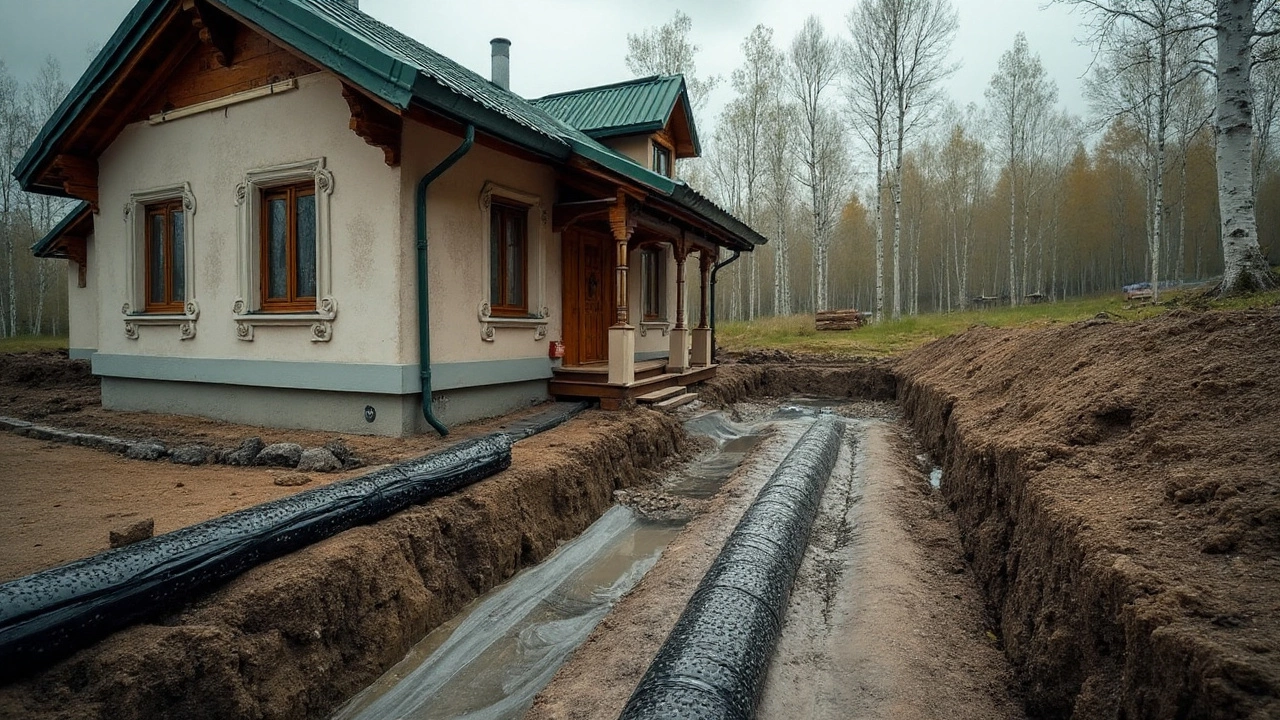

Дренаж спасает не всегда. Работает, если есть куда «увести» воду. Нет уклона/сброса - делайте приямок с насосом (дублируйте питание) или откажитесь, чтобы не создать «вечный колодец» под домом.

  1. Кольцевой дренаж: трубы ПВХ/ПНД 110-160 мм в щебне 20-40 мм, уклон 2-3 мм/м, обёртка геотекстилем 200 г/м². Отметка - на 0,3-0,5 м ниже основания плиты/ленты, если это безопасно.
  2. Ливнёвка отдельно от дренажа, с пескоуловителями. Не смешивайте системы.
  3. Гидроизоляция: рулонные ПВХ/ЭПДМ мембраны, битум-полимерные мастики, проникающая гидроизоляция для бетона. В узлах - гидрошпонки.
  4. Капиллярный разрыв: 15-20 см щебня + геотекстиль под плитой/лентой. Это дешёвый и эффективный барьер влаге.

А что с подвалом? Можно, но это «белая ванна» (бетон W10+, гидрошпонки, внешняя мембрана) + дренаж + мониторинг. Дорого и рискованно. В частном доме проще выиграть площадь мансардой.

Смета, сравнение, чек-лист и ответы на вопросы

Цены очень зависят от региона и сезона. Ниже - ориентиры 2025 года для России, чтобы понять порядок величин и типовые риски.

Тип фундамента Где уместен Бюджет (прибл.) Сроки Риски
Утеплённая плита (УШП) Пучинистые грунты, УГВ высокий, есть подъём отметки/дренаж 15-28 тыс. ₽/м² плиты 10-20 дней Давление воды, ошибки в гидроизоляции, «колодцы» под плитой
Монолитная плита без инженерии Пески/супеси, умеренный УГВ 12-22 тыс. ₽/м² 8-14 дней Конденсат/влага без пароизоляции, мостики холода
Свайно-ростверковый (винтовые) Торф, высокий УГВ, зима/минимум земляных работ 4-7 тыс. ₽ за сваю + 7-12 тыс. ₽/п.м ростверка 1-5 дней Коррозия, «не поймали» плотный слой, просадки
Свайно-ростверковый (буронабивные) Глины/суглинки, нужен ресурс и долговечность 6-10 тыс. ₽ за сваю + 8-14 тыс. ₽/п.м ростверка 5-12 дней Сложный бетон в воде, нужда в обсадке
МЗЛФ с дренажом Пески, УГВ ниже подошвы на ≥0,5-1 м, есть сброс 8-15 тыс. ₽/п.м 10-18 дней Пучение, подтопление при отказе дренажа
Кольцевой дренаж Есть уклон/коллектор или приямок с насосом 3-6 тыс. ₽/п.м 2-5 дней Заиливание, промерзание без утепления

Чек-лист перед стартом

  • Замерил УГВ в «высокий» сезон? Есть данные с нескольких точек?
  • Понимаю тип грунта (песок/суглинок/торф)? Есть хотя бы шурфы?
  • Есть сброс для дренажа? Если нет - готов резерв по электричеству для насоса?
  • Выбрал фундамент с учётом отопления (тёплые полы) и планировки?
  • Заложил пароизоляцию, гидроизоляцию, капиллярный разрыв, утепление отмостки?
  • Для свай: проверю крутящий момент/пробы на выдёргивание и антикоррозию?

Типовые ошибки, которых легко избежать

  • Дренаж «в никуда». Вода вернётся бумерангом.
  • Экономия на XPS под плитой: промёрзшая кромка = трещины в плитке и влажный угол.
  • Плита без пароизоляции: тёплый пол нагреет влагу и загонит её в дом.
  • Ростверк в контакте с грунтом: пучение толкает, дом «гуляет».
  • Слепая вера в «сваи под ключ» без испытаний: проверяйте несущий слой и момент.

FAQ

Можно ли делать подвал при высоком УГВ?
Можно, но это инженерный проект: бетон W10+, «белая ванна», внешняя мембрана, дренаж с насосом и резервным питанием. Бюджет как половина коробки дома. Чаще - не стоит.

Мелкозаглублённая лента вообще табу?
Нет, но только на песках с УГВ ниже подошвы и с гарантированным водоотводом. На глинах - большой риск.

Винтовые или буронабивные сваи?
Если важна скорость и минимум земляных работ - винтовые (с качественной защитой и контролем монтажа). Если нужна долговечность и грунты «злые» - буронабивные в обсадке с хорошим бетоном.

Подсыпка песком под плиту поднимет УГВ?
Нет. Она поднимет отметку пола, но воду в массиве грунта не понизит. Это нормально: нам важнее разорвать капилляры и поднять дом выше мокрой зоны.

Можно ли обойтись без дренажа?
Да, если плита «лодкой» с надёжной гидроизоляцией и высокий цоколь/отмостка. Но следите за ливнёвкой и уклонами участка, чтобы вода уходила от дома.

Следующие шаги и что делать, если всё пошло не так

  • Соберите минимальную «геологию»: шурфы/скважины, замер УГВ, фото и отметки. Это сэкономит сотни тысяч на переделках.
  • Сравните два сценария: плита vs сваи. Пройдитесь по таблице рисков и чек-листу.
  • Если в котловане «попёрла» вода - остановитесь. Варианты: поднятие отметки, временное водопонижение иглофильтрами (у подрядчика), переход на сваи.
  • Для плиты: проверьте сплошность пароизоляции и мембраны до армирования. Лучше лишний час на ленту и праймер, чем годы с сыростью.
  • Для свай: потребуйте журнал крутящего момента и точки глубин. Не бьют паспортные значения - добавляйте длину/количество.

Я практик и выбираю простые решения, которые работают годами. Там, где вода близко, выигрывает дисциплина: чистые отводы, честная гидроизоляция, никаких «и так сойдёт». Зато потом дом сухой, тёплый, а Мурзик - счастлив на тёплом полу.
