Как рассчитать сколько нужно бетона для фундамента и других конструкций

Как рассчитать сколько нужно бетона для фундамента и других конструкций янв, 6 2026

Сколько бетона нужно на фундамент? На плиту? На стены? Если вы задаете этот вопрос, значит, вы не хотите переплачивать за лишний материал и не хотите остановить работу из-за его нехватки. Просто «на глаз» - это рискованно. Один лишний кубометр бетона - это сотни рублей впустую. А если его не хватит на этапе заливки - вы рискуете получить слабое соединение между слоями, трещины и даже перерасход времени и сил.

Почему важно точно знать объем бетона

Бетон - один из самых дорогих материалов в строительстве. Доставка, замес, уплотнение, уход - всё это требует времени и денег. Если вы закажете на 20% больше, чем нужно, вы просто сожжете деньги. Если меньше - придется дозаказывать, а это значит: задержка, разница в цвете, слабое соединение между слоями. Никто не хочет, чтобы фундамент был «с швом».

Точность начинается с измерений. Не гадайте. Не полагайтесь на «как в прошлый раз». Каждый проект уникален. Даже если вы строите такой же дом, как у соседа - его фундамент может быть на 15% толще из-за грунта. Или на 10% уже, потому что он не учитывал снеговую нагрузку. Только точные расчеты дают гарантию.

Формула расчета бетона: просто и понятно

Всё сводится к одной простой формуле: объем = длина × ширина × высота. Это база. Но в жизни всё сложнее. Потому что фундамент - это не просто прямоугольный брус. Он может быть ленточным, плитным, свайным. Каждый тип требует своего подхода.

Для ленточного фундамента вы измеряете длину ленты по периметру стен, умножаете на ширину ленты и на её высоту. Например: дом 10×12 метров, лента шириной 0,4 м, высотой 0,8 м. Периметр = (10 + 12) × 2 = 44 метра. Объем = 44 × 0,4 × 0,8 = 14,08 м³. Всё. Больше ничего не нужно.

Для плитного фундамента всё ещё проще. Вы умножаете длину на ширину на толщину плиты. Дом 10×12 м, плита 0,2 м толщиной. Объем = 10 × 12 × 0,2 = 24 м³. Тут даже периметр не важен - это сплошная плита.

Для свайного фундамента считайте по каждой свае. Если у вас 20 свай диаметром 0,3 м и глубиной 2 м, сначала считаете объем одной: π × (радиус)² × высота = 3,14 × (0,15)² × 2 = 0,141 м³. Умножаете на 20 - получаете 2,82 м³. Добавьте ростверк - и всё.

Что ещё нужно учесть

Формула проста, но в реальности есть нюансы, которые могут сбить с толку.

  • Потери при заливке. Бетон не льется идеально. Он просачивается в щели, прилипает к опалубке, оставляется в бетономешалке. Добавьте 5-8% к расчетному объему. Для мелких работ - 5%. Для больших - 8%. Если вы заливаете 14 м³ - берите 15,1 м³.
  • Армирование. Арматура занимает место. Но её объем обычно не превышает 2-3% от общего объема бетона. Для бытового строительства это можно не учитывать. Если вы делаете тяжелую конструкцию - например, мост или многоэтажный фундамент - тогда уточняйте у проектировщика.
  • Форма. Если фундамент не прямоугольный, а с выступами, нишами, колоннами - разбейте его на простые части. Считайте каждую часть отдельно, потом сложите. Лучше пересчитать пять раз, чем потом дозаказывать.
  • Грунт. Если вы копаете траншею под ленту, а грунт осыпается - ширина может увеличиться. Заранее учитывайте это в расчетах. Лучше сделать траншею шире на 10-15 см - так легче устанавливать опалубку и работать.

Как не ошибиться с маркой бетона

Объем - это одно. Марка - другое. Марка бетона (М100, М200, М300 и т.д.) показывает, насколько прочным будет материал. Для фундамента дома из газобетона или кирпича подойдет М200-М250. Для двухэтажного дома с мансардой - М300. Для гаража или сарая - М150. Меньше - рискованно.

Не берите М400, если не нужно. Это дороже, и вы просто переплачиваете. Марка влияет на цену. М200 стоит около 4500-5000 рублей за куб. М300 - уже 5500-6200. Разница в 10-15% на кубе - это тысячи рублей на весь фундамент.

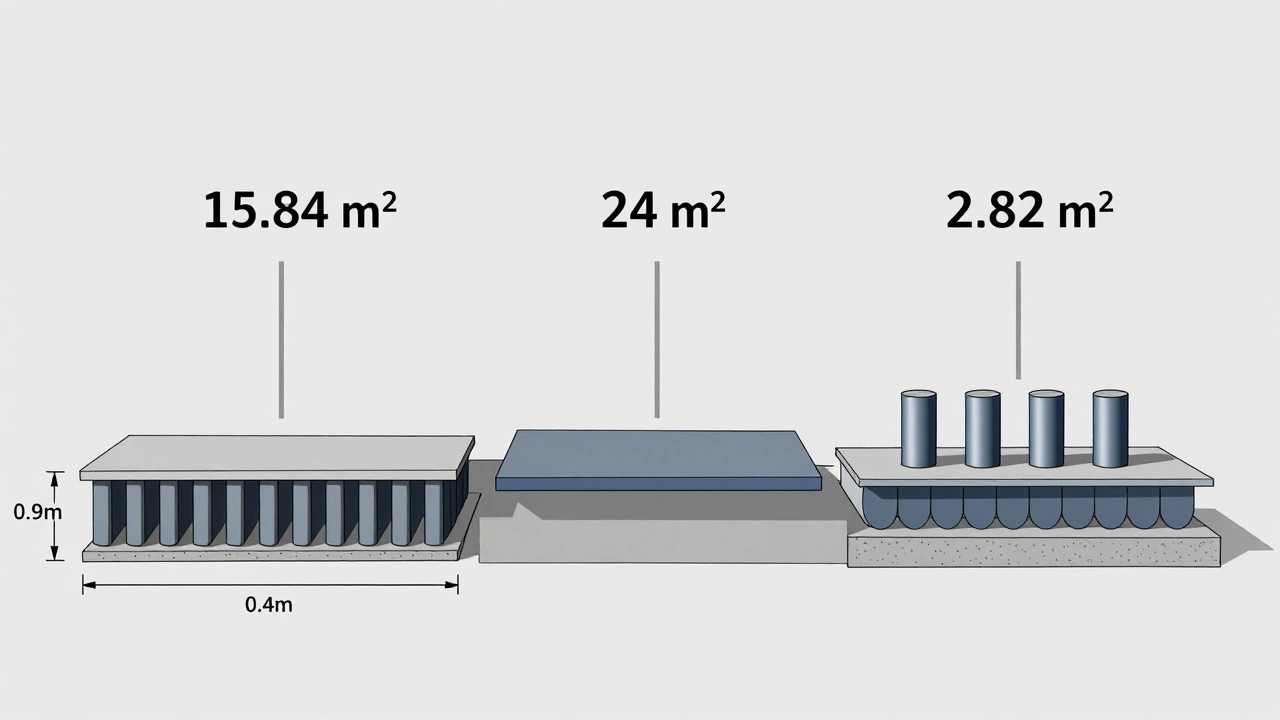

Схематичное изображение трех типов фундаментов: ленточного, плитного и свайного с указанными объемами.

Сколько цемента, песка и щебня нужно на куб бетона

Если вы замешиваете бетон сами, а не заказываете готовый, вам нужно знать пропорции. Для М200 на 1 м³ бетона берут:

  • Цемент М400 - 280-300 кг
  • Песок - 700-750 кг
  • Щебень - 1100-1200 кг
  • Вода - 160-180 литров

Это стандарт для средней влажности песка. Если песок мокрый - воды нужно меньше. Если щебень с пылью - цемента больше. Лучше замешивать на сухой площадке, не на земле. И всегда делайте пробный замес - чтобы проверить консистенцию. Бетон должен быть как густая сметана: не стекает, но легко ложится в форму.

Что делать, если вы не уверены

Если вы строите впервые - не пытайтесь всё рассчитать сами. Возьмите план фундамента, пойдите к поставщику бетона. Покажите чертеж или хотя бы размеры. Они сделают расчет за вас. Это бесплатно. И они знают, сколько бетона реально нужно, учитывая их технику, маршруты, погрузку.

Или воспользуйтесь онлайн-калькуляторами. Но не верьте всем подряд. Ищите те, где указано, что расчет основан на СП 63.13330.2018 - это актуальный свод правил по бетонным конструкциям. Хорошие калькуляторы учитывают потери, тип фундамента, марку бетона.

Пример расчета для реального дома

Допустим, вы строите дом 8×10 м с ленточным фундаментом. Высота - 0,9 м, ширина - 0,4 м. Периметр стен - 36 м. Внутри есть перегородка длиной 8 м - тоже лента, та же ширина и высота. Итого длина ленты: 36 + 8 = 44 м.

Объем = 44 × 0,4 × 0,9 = 15,84 м³.

Добавляем 7% на потери: 15,84 × 1,07 = 16,95 м³. Округляем до 17 м³.

Заказываете 17 кубометров бетона М250. Доставка - 2 машины по 8 м³ и одна по 1 м³. Всё льется за один день. Никаких швов. Никаких задержек.

Ночная заливка бетона под фонарями, рабочие уплотняют смесь, поверхность блестит от влаги.

Что делать, если бетон закончился

Если вы уже залили 80% и поняли, что не хватает - не паникуйте. Но и не ждите завтра. Бетон должен заливаться непрерывно. Если перерыв больше 2 часов - образуется холодный шов. Это ослабляет конструкцию.

В этом случае:

  1. Сразу звоните поставщику. Скажите, что нужно 1-2 м³ срочно.
  2. Не дожидайтесь, пока бетон схватится. Заливайте новую партию, пока старая ещё не начала схватываться.
  3. Перед заливкой хорошо промойте поверхность водой - это улучшит сцепление.
  4. После заливки уплотните бетон вибратором или штыковой лопатой - чтобы не было пустот.

Если вы уже ждете 6 часов - лучше не заливать. Дождитесь полного схватывания, потом сделайте армированный пояс поверх. Это сложнее, но безопаснее, чем слабый шов.

Сколько бетона нужно на 1 м² поверхности

Это часто спрашивают: «А если я хочу залить пол или дорожку, сколько бетона на квадратный метр?»

Всё зависит от толщины:

  • Пол в гараже - 10 см → 0,1 м³ на м²
  • Дорожка - 8 см → 0,08 м³ на м²
  • Плита перекрытия - 15 см → 0,15 м³ на м²
  • Тротуарная плитка на бетонной подушке - 5 см → 0,05 м³ на м²

Умножьте площадь на толщину - и получите нужный объем. Просто и надежно.

Как проверить, что вы всё посчитали правильно

Сделайте двойную проверку. Запишите все размеры на листок. Пересчитайте. Потом - ещё раз. Используйте калькулятор на телефоне. Спросите у друга, кто уже строил. Покажите расчеты поставщику - он скажет, нормально ли это.

Если вы сделали всё правильно - вы не будете переплачивать. Вы не остановите работу. Вы не получите трещины через год. И вы будете спать спокойно.

Как рассчитать бетон для ленточного фундамента?

Умножьте длину ленты по периметру всех стен на её ширину и высоту. Например: дом 10×12 м, лента шириной 0,4 м, высотой 0,8 м. Периметр = (10+12)×2 = 44 м. Объем = 44 × 0,4 × 0,8 = 14,08 м³. Добавьте 5-8% на потери - и получите итоговый объем.

Сколько бетона нужно на 1 м² плиты?

Зависит от толщины. Для плиты толщиной 10 см нужно 0,1 м³ на 1 м². Для 15 см - 0,15 м³. Умножьте площадь поверхности на толщину в метрах - и получите объем в кубометрах.

Можно ли считать бетон по объему без учета арматуры?

Да, для частного строительства - можно. Арматура занимает всего 2-3% объема бетона. Это не влияет на общий расчет. Но если вы строите мост, эстакаду или многоэтажный дом - армирование нужно учитывать по проекту.

Какая марка бетона нужна для фундамента дома?

Для дома из газобетона или кирпича - М200-М250. Для двухэтажного дома с мансардой - М300. Для гаража, сарая, забора - М150. Меньше - рискованно. Больше - переплата.

Что делать, если бетон закончился во время заливки?

Если перерыв меньше 2 часов - залейте новую партию, предварительно промыв поверхность водой. Если больше - дождитесь полного схватывания, потом сделайте армированный пояс поверх. Не заливайте поверх застывшего бетона - получится слабый шов.
